Historique du projet
2025

19
Mar

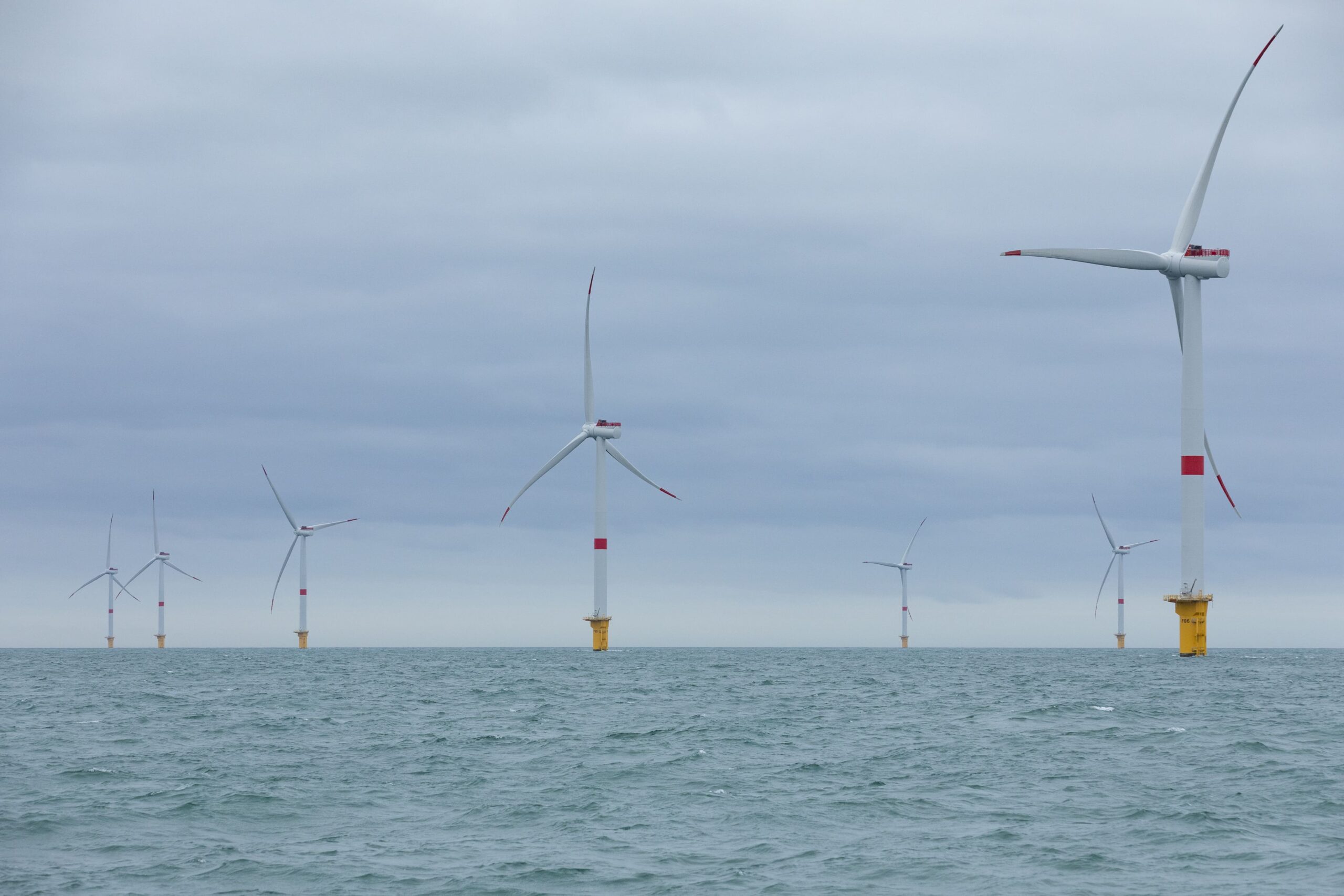

Ouverture du parc au grand public
Le Parc éolien en mer de Fécamp ouvre ses portes au grand public avec des visites en mer immersives.
2024

10
Juin

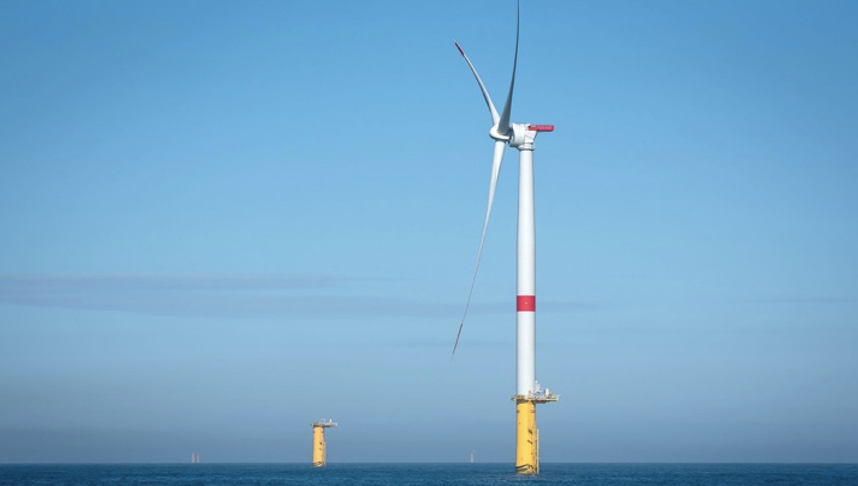

Mise en service complète et début de l’exploitation
Le Parc éolien en mer fonctionne au maximum de ses capacités de production.
2023

14
Juil

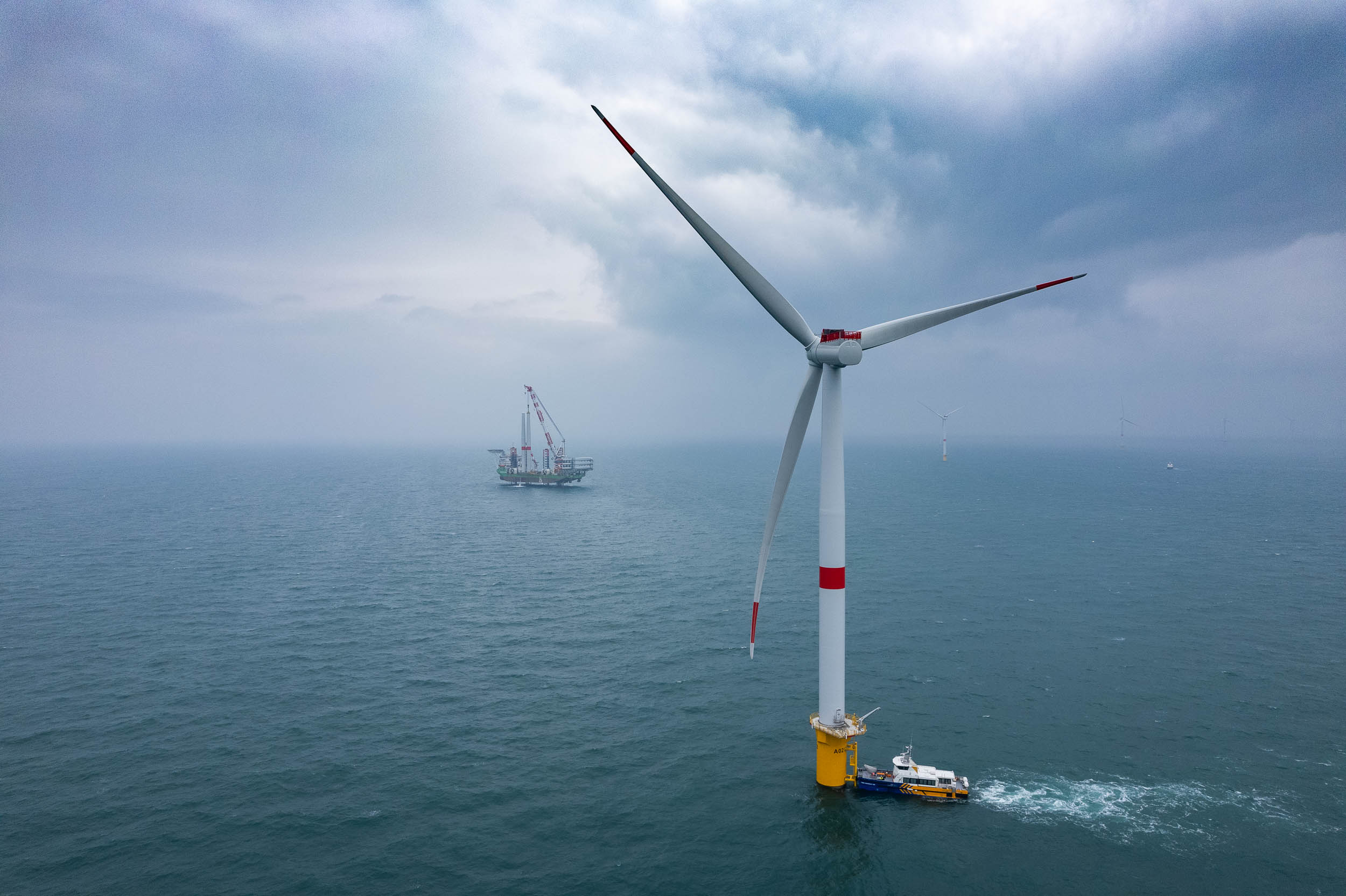

Production des premiers kWh du parc
Après quelques jours de tests et essais sur la première éolienne, les 1ers Kilowatt-heure ont été injectés dans le réseau national depuis le poste de Sainneville.

Juil

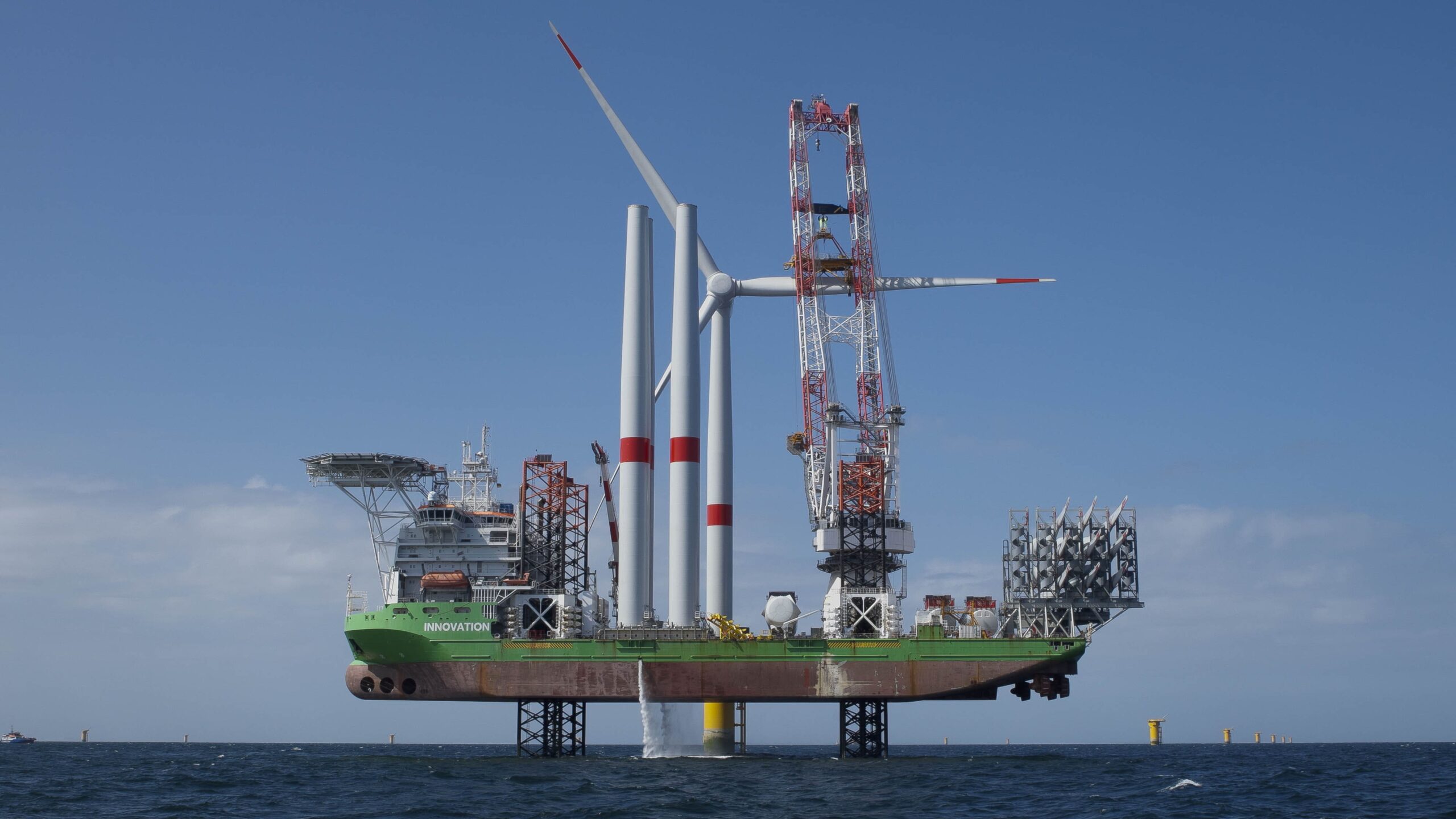

Pose de la première éolienne du parc
La 1ère éolienne normande a été posée au large de Fécamp le 4 juillet par le navire « Innovation » de DEME Offshore.

Mar
Stockage des éléments composant les éoliennes à Cherbourg
Les éléments qui composent une éolienne (les pales, nacelles et sections de mâts),ont été livrés sur le hub logisitique de Cherbourg, pour y être stockés. Les composants sont ensuite chargés sur un navire auto-élévateur.
2022

Aou
Sep

Installation des fondations gravitaires
Installation des 71 fondations en mer par les institutions portuaires du Port du Havre ainsi que Bouygues Travaux Publics.

16
Août

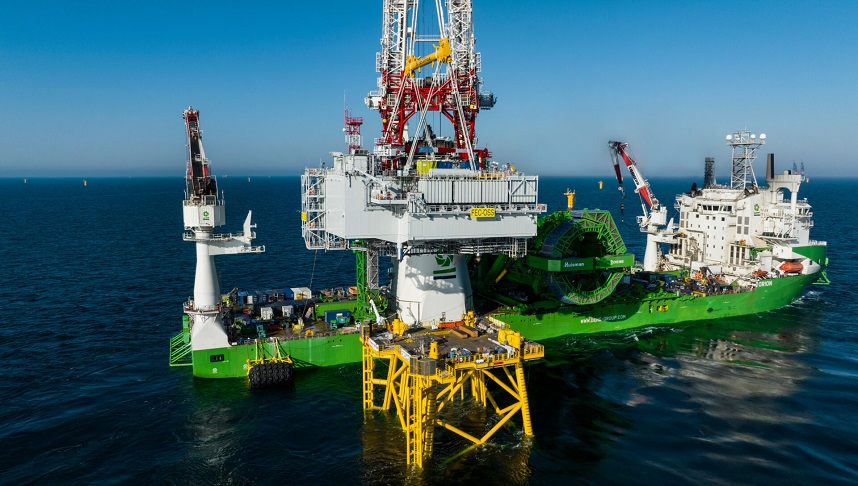

Pose de la sous-station électrique
Pose en mer de la sous-station électrique par le navire installateur Orion de la société DEME Offshore.

28
Juin

Ouverture officielle de la base de maintenance
Inauguration de la base de maintenance du parc construite sur la presqu’île Grand Quai de Fécamp.

Avr
Première opération d’installation en mer

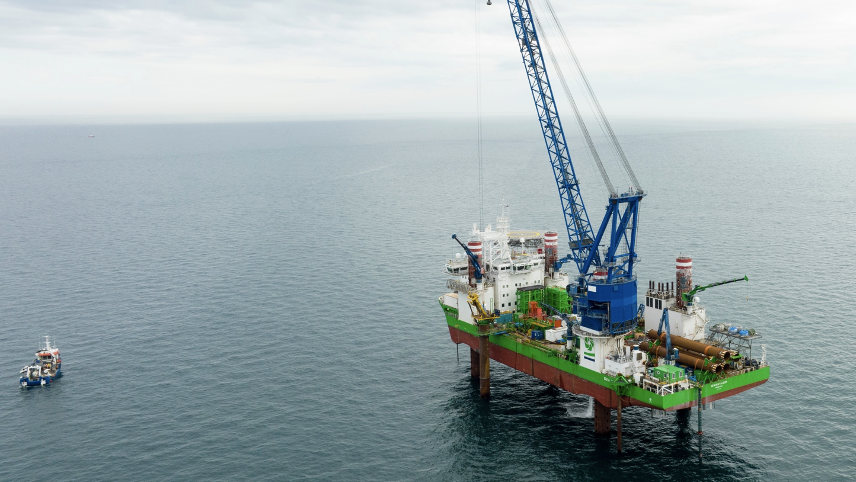

Installation en mer des 4 pieux sous-marins qui accueilleront ultérieurement la fondation du poste électrique du parc éolien en mer.

Fév

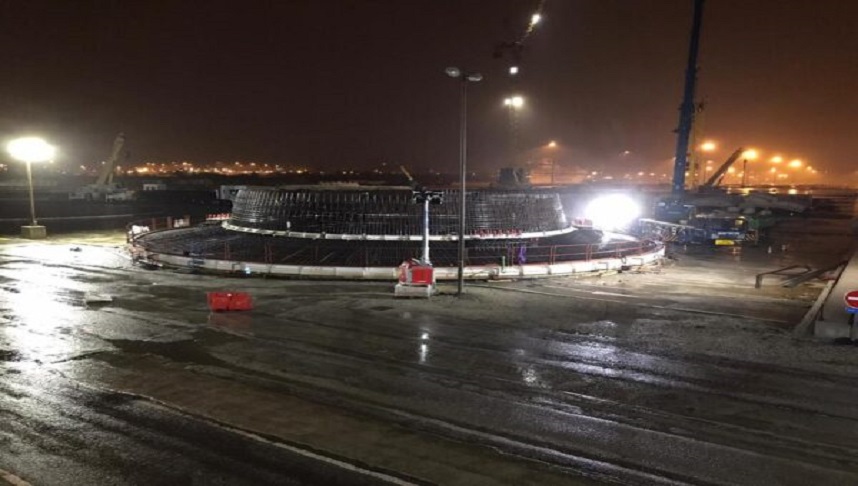

Finalisation de la première fondation gravitaire
Finalisation de la première fondation gravitaire dans le grand port maritime du Havre.
2021

Mai

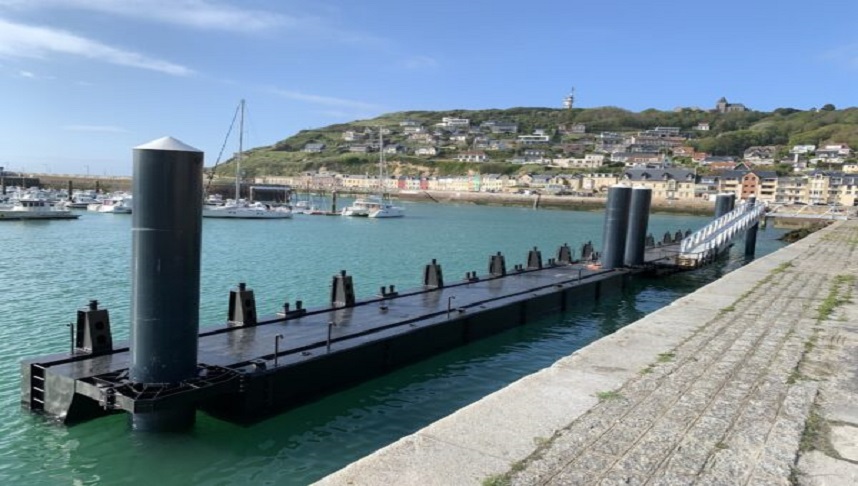

Installation des pontons de la base de maintenance
Les nouveaux pontons de la base de maintenance sont installés côté Grand Quai à Fécamp.
2020

Déc

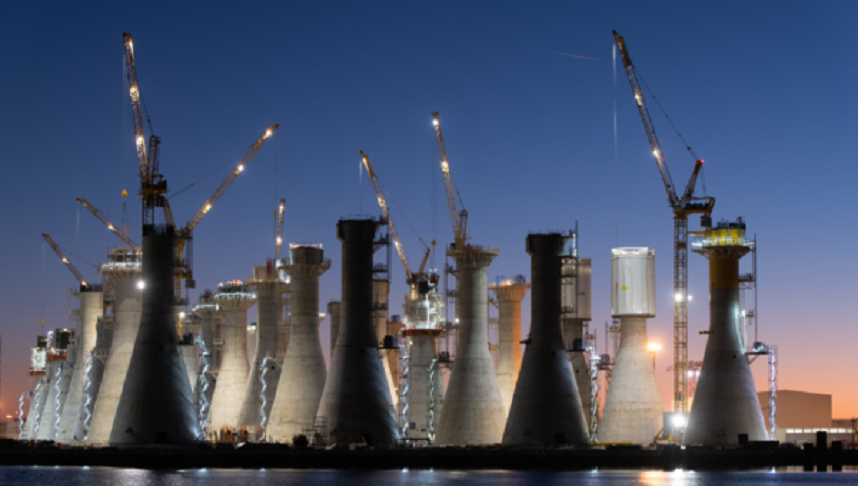

Début de la construction des fondations gravitaires au Havre
Le consortium constitué de Bouygues Travaux Publics, Saipem et Boskalis débute le chantier de construction des 71 fondations gravitaires.

Nov
Coup d’envoi du chantier de la base de maintenance
Démarrage du chantier de la base d’exploitation et de maintenance sur le port de Fécamp.

Juin

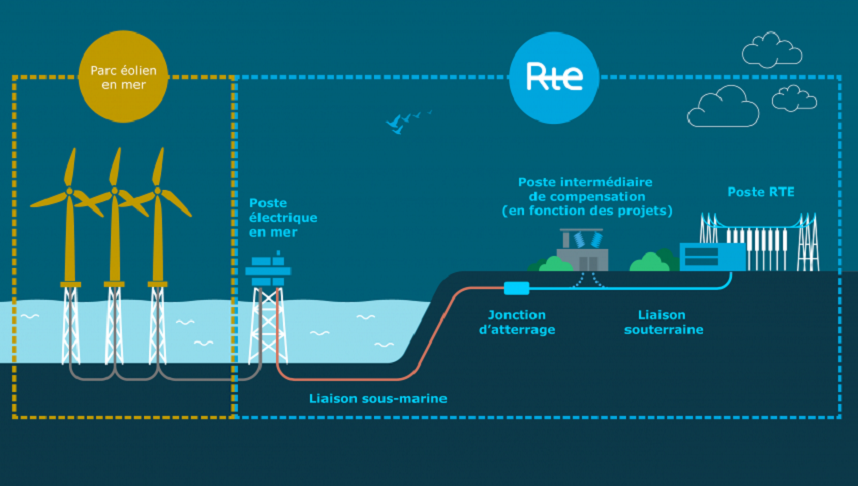

Démarrage des travaux de raccordement
Réseau de Transport d’Electricité (RTE) débute les travaux de raccordement du parc au réseau électrique.

Juin
Lancement de la construction
EDF Renouvelables et Enbridge annoncent le lancement de la construction du parc éolien en mer de Fécamp.
2015

Déc
Avis favorable de la commission d’enquête publique
La commission d’enquête publique, indépendante et nommée par le Préfet, émet un avis favorable sur le projet éolien en mer de Fécamp.

Fév

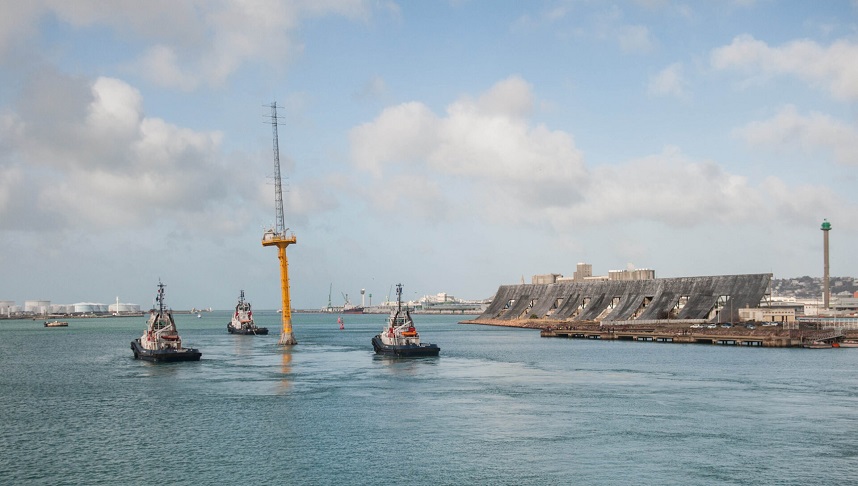

Installation d’un mât de mesures sur la zone du projet
Cet équipement permet de compléter les études techniques et environnementales réalisées depuis 2007 sur la zone du projet par l’acquisition de données sur le long terme. Le mât de mesures est équipé d’outils de mesures techniques (mesure du vent, des courants marins,..) et d’outils de suivi environnementaux.
2014

Oct
Dépôt des demandes d’autorisations
Suite à la réalisation de l’étude d’impact sur l’environnement et des différentes études techniques, dépôt auprès des services de l’Etat de l’ensemble des dossiers de demande d’autorisation.
2013

Mar
Juil
Débat public
De mars à juillet 2013, plus de 1 000 personnes sont venues s’informer et poser des questions lors de 9 réunions publiques et ateliers thématiques.
2012

Avr
Lauréat de l’appel d’offres
Le projet porté par EDF Renouvelables, Dong Energy et Alstom comme fournisseur exclusif des éoliennes remporte l’appel d’offres pour la construction du Parc éolien en mer au large de Fécamp.
2011

Juil
Appel d’Offres de l’État
Lancement par l’État d’un appel d’offres pour la construction d’un parc éolien en mer au large de Fécamp.
2008

Mar

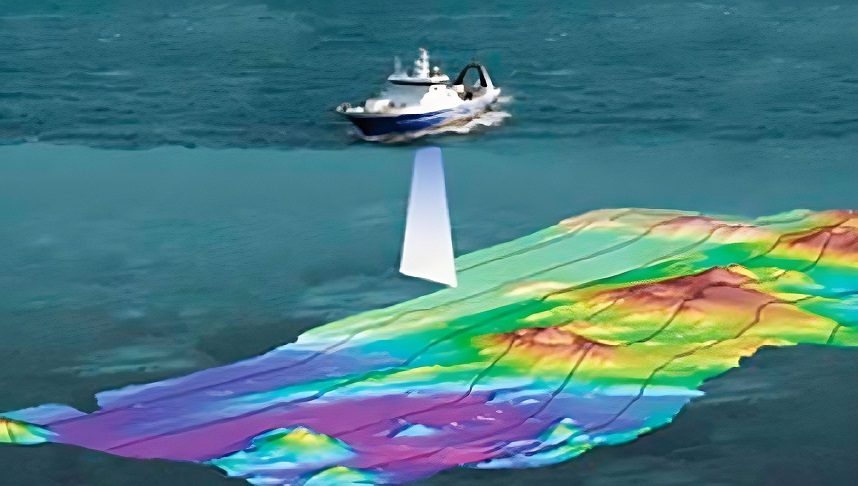

Début des études techniques et environnementales
Réalisation d’une première campagne d’études visant à définir un projet cohérent au regard des enjeux techniques et environnementaux de la zone située au large de Fécamp.

Jan
Constitution d’un Comité local de concertation
Mise en place d’un dialogue continu avec les parties prenantes du territoire (élus, pêcheurs, associations, chambres de commerce, etc.).
2007

Jan
Début de la concertation
Début des rencontres avec les acteurs du territoire et premières réunions d’information avec le grand public.
